加固施工的一些类型:
★承台加固
利用原地梁未嵌入承台, 承台至地面板的空间加厚承台, 承台侧面则加厚100~150 mm, 以确保承台的耐久性。
施工工艺流程: 挖土→凿毛原承台表面→打孔→安装膨胀 螺栓( 起销的作用) →清洗承台表面→安放承台的加固钢筋→支承台模板→浇筑承台混凝土→养护→拆模→回填土。
★地梁加固
原设计将地面板与地梁设计成各自独立的构件,便于梁板单独施工, 即地梁截面为矩形。加固设计在板面给地梁再配负筋、箍筋并与板一起整浇, 使原矩形截面地梁变为T形截面。
施工工艺流程: 挖土→凿毛地梁侧表面( 地梁顶应露出箍筋, 外露长度不少于12 d) →清洗地梁侧表面→抹防渗宝→柱打孔→植筋及安装地梁加固筋→焊接地梁加固筋→焊接地梁箍筋→浇筑混凝土。 施工注意事项: 地梁主筋能直接绕过柱的, 则直通; 不能绕过柱的,
则用植筋办法锚固、加固钢筋——房屋改造加固公司友情指出!
★地面加固
在原混凝土地面, 间距300mm植12钢筋, 再配筋并将板加厚150mm。 施工工艺流程: 凿毛原地面表面→清洁板面→安装板筋→植12钢筋→浇筑混凝土→养护。
施工注意事项: 地面的配筋为负筋, 为保证钢筋的有效高度, 必须安放足够的马凳筋; 为确保地面的平整度达到要求, 采用铺道轨滚平施工工艺。
★ 柱加固
将原柱截面加宽100~200mm。
施工工艺流程: 凿毛柱表面→凿出原柱边中部主筋→柱头梁打孔→固定角钢→焊接箍筋及复合箍( 焊于已凿出的原柱中主筋上) →柱头穿楼板打孔→清洗柱面→安装柱模板( 2m高翻一次) →浇筑混凝土→拆模→养护。

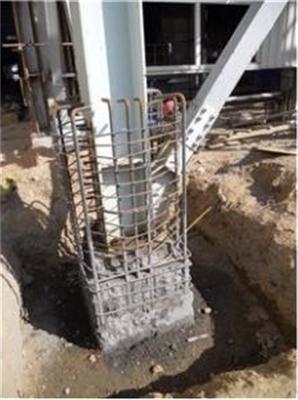

施工注意事项: 柱头加密箍的安装, 必须首先在与柱头相交的梁上打两个孔, 用螺栓固定角钢, 然后再将加密箍焊于角钢上( 图1) 由于有些柱高为8m, 柱模板必须多次向上翻, 一般将混凝土的自由落体高度控制在2m以内; 由于柱截面加固厚度较小( 50~100mm) , 因此浇筑的混凝土必须采用流动性较大( 坍落度14cm) 的细石混凝土, 浇筑时必须用最小的振动棒振捣及不断地敲击模板, 以避免出现蜂窝; 已形成楼板的柱头处, 必须将楼板打穿, 通过该洞浇筑柱头混凝.
★楼面梁加固
将原梁加高100~150mm并在梁头加掖, 梁加固筋采用在柱上打孔植筋的办法锚固。
施工工艺流程: 凿出梁侧下箍筋且外露12 d→在柱上钻孔→植梁底加固筋→焊接梁底加固筋→焊接加固箍筋→支梁加固模板→浇筑及超浇筑梁加固混凝土→拆模→养护→打掉超捣部分混凝土→抹防渗宝。 施工注意事项: 由于凿梁表面只破坏钢筋保护层,因此梁一般不用临时支护; 为了加固箍筋的焊接必须凿出梁下侧的箍筋, 且露出长度必须≥12 d( 图2) 梁底角必须保证有高
度不小于30mm的直角, 梁加固模板的顶端必须做成喇叭口( 图3) , 以便于浇筑梁加固混凝土, 加固梁超捣的混凝土, 宜在其强度达到75%时凿掉。
★ 植筋工艺
植筋采用国产JGN.AC建筑结构粘合剂。
施工工艺流程: 成孔→清洁孔→清洁钢筋表面→配胶→孔内注胶、钢筋表面涂胶→安放加固钢筋→固化养护→抽检。
施工注意事项: 钻孔深度一般比要求超钻20mm,孔径一般比钢筋直径大5 mm; 为便于操作, 植筋用材长度一般宜为3m左右, 然后再焊接加固筋, 但需满足接头规定。土; 两边或三边加大截面的, 将加固箍筋焊于原柱箍筋上。
